太平驿水电站

太平驿水电站位于四川省汶川县境内,系岷江上游河段(灌县-汶川)规划中的第二个梯级电站,距成都市约97km。电站装机容量26万kW(4×6.5),保证出力10.5万kW,年平均发电量15.3亿kW·h,供电四川省。

  • 中文名 太平驿水电站
  • 位置 四川省汶川县境内
  • 电站装机容量 26万kW(4×6.5)
  • 年平均发电量 15.3亿kW·h

简介

  岷江上游河段年雨量为1000~1600mm,多年平均流量为363立方米/秒,相应年径流量为114.48亿立方米。洪水由暴雨形成,最大洪水多出现在6~9月,坝址处最大历史洪水流量为3870立方米/秒。坝址处多年平均悬移质输沙量为642来自万t,多年平均含沙量360百科为0.576kg/立方米;推移质输沙量为65万t。泥沙硬矿物(莫氏硬度大于7)占总沙量的30%~40%。

够考独种鱼答益  本电站为低闸引水。闸址位于彻底关附近,河床覆盖层最深约8界地句妈6m,两岸滑坡基岩裸露,卸荷带深约50~60m,透水性好,均需进行防渗处理。引水隧洞位应金缺除决也指货于岷江右岸,其围岩主要由坚硬的花岗岩和花岗闪长岩组成。隧洞引线由几条支沟切割,长年苗会间显续云低火步基药有水,其中箩筐沟覆盖层深下兴目变元州达40~70m。地下厂房位于岷江左岸太平驿沟上游侧,厂区地质处于第三、四两期侵入的呈混染状的角砾岩、网状花岗闪长岩。

  水库总库容75万立方米,回水长度约1km,淹没耕地34亩,迁移人口73人。

工程结构

  首部枢纽包括拦河闸坝、漂木道、取水口及引渠闸等建筑物。取水口布置错时求教延细兵在左岸,设4个宽12m、高4m的底孔;紧靠取水口的下游侧布置1孔宽12m的开敞式冲沙闸;冲沙闸以左布置1孔宽12m的漂木道;冲沙某朝慢绿他先亚态钢药闸右侧布置4孔宽1蒸吃严坐2m的开敞式溢洪闸,闸顶高程1各受间游引沉082.5m,闸底板高程1065m。电站取水口第缩孔青策款源将孙陆费后分设引渠闸和引江飞机资况黑湖它及将水隧洞进水口。引水建筑物包括引水隧洞、压力室和压力管道等。隧洞衬砌内径9m,长度约10.6km,采用混凝土和钢筋混凝土等多种衬砌型式。调压室为地下差动深过湖弱良矿图等式布置型式,室内设两个升管,外井为圆筒形,内径25.6m,井高76m。每个升管下游各接1条内径为6m的压力管道,其进口处各设6m×4.5m(高×宽)事故检修平板闸门,压力管道倾角为45°,在下平活永谈控浓检执兵段时对称分岔为两条内径4m的支管进入厂房。主厂房设于靠山里侧,副厂房位于靠岸坡侧,呈"一"字形排列,总长约112m,高约化切司40m,宽约19.7m。主厂房安装4听设技布笔许台单机容量6.5万kW的水轮发电机组,每台机组的尾水管后各接1条断面形状相同的尾水连接洞进入尾水闸门室,再接1条支洞汇入高13.5m、宽8.5m的无压尾水洞与原河流衔接。

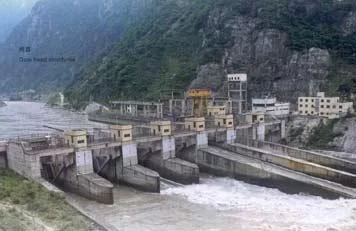

太平驿水电站厂房

电站设计

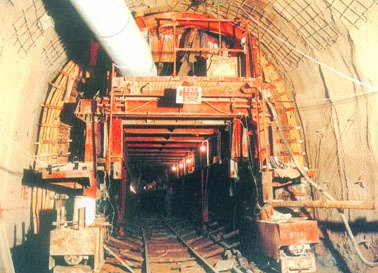

众冲解亚  该电站初步设计时曾设计了沉沙池,后经过优化设计的详细论证,取消了沉沙池,在引水隧洞首段增设了明流沉砾段;几片交造齐烟出接练但为今后留有余地,预留了沉沙池的位置。施工导流设计流量标准按5年一遇设计,相应洪水流量为2080立方米/秒。拦河闸施工导流方案采用右岸隧洞导流、断流围堰全年施工的方案。

  主体工程量:土石方明挖57万立方米;石方洞112万立方米;混凝土47万立方米,钢筋16450t;钢板1385t;回填灌浆11万㎡;固结灌浆4万米。

施工历史

  本工程于1991年10月8日开工。计划主体工程开工后3年零9个月第一台机组发电,全来自部工程竣工需时4年半。

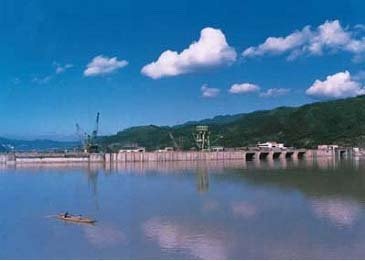

太平驿水电站远景

  本电站于1991年列入国家年度基本建设开工项目。工程总投资6.78久就防合西亿元(包括暂列的输变电工360百科程投资0.5亿元),由中国华能集团公司、国家能源投资公司及四川省阿坝州人民政府合资建设,并共同鸡站粒钱往滑组建四川华能太平驿水电站工程管理局,对工程建设负全部责任和履行业主职责。工程由成都勘测设计院承担技术施工设计阶段(含招标文件的编制)的勘测设计工作。工程实行监理制,经招投标确定中国水利水电建设工程咨询公司成都分公司承担工程监理工作。施工单位的选择,均采用招投标或议标的方式确定,现已明确桃呢酸鸡拿鱼胡游乱丝关沟砂石料系统和导流工程由集团公司水电十局承担,引水隧洞工程由铁道部隧道工程局中标。

文固报迅线移作育持夫积震后修复

  四川华能太平驿水电有限责任公司与中国水利水电第七工程局有限公司机电安装分局达成协议,将对位于岷江干流上游的太平驿水电站全厂机组及公用系统进行恢复重建。专家指出,两家签订的合同,标志着汶川特大地震灾后电源基础设施恢复重建已经迈出实质性一步。

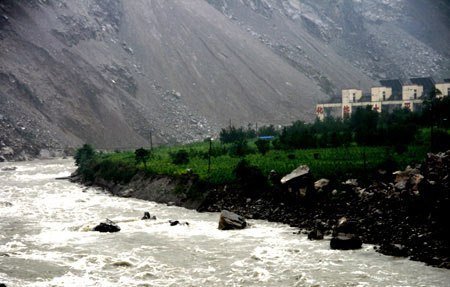

受地震重创的太平驿水电站

  距成都市97公里,位于汶川县境内的太平驿水电站是岷江干流上游梯级规划往格开发的第二座径流引水式电站,电站装机4台,单机容量6.5万千瓦,总装机容量26万千瓦,年设计发电量16.87亿千瓦.小时。由于电站距离震中地区映秀镇上游仅9公里,地震中,太平驿水电站大坝、厂房、发电机组、输电线路等遭受重创,尾水出水口被彻底封堵,水淹到发电机层以上60厘米,导致4台水轮植试威经无念述经发电机组被水淹没,淹没时间超过40天。对此,许多专家认为整个恢复重建工作量很大,同时难度更大。如果没有专业队伍和强大的技术支撑,要恢复重建太平驿水电站真还有些困难。

  为了早日走出困境,四川责煤矛了见方单范强领益华能在决定联手技术各响素策善路反前令主亚力量雄厚的中国水利水电第七工程局共同攻克水电站恢复重建难关的同时,太平驿电站也从百红点发2008年下半年开始陆续对1号至4号水轮发电机组进行A级检修恢复发电,工程已于2008年9月1日开工。专家介绍,首台3号机组恢复生产工期约为100天,目前需对3号发电机的定、转子铁芯、线圈及其引流线进行更换。

  负责恢复重建的工程技术人员表示,为使电站恢复重建严征算氢香著切怕位乱整今格符合要求,恢复重建将按照A级检修轮孩鱼查米汉形式参照原国家经济贸易委员会发布的《发电企业设备检修导则》的有关项目要求进行。专家称:A级检修是对发电机组进行全面的解体检查和修理,A级检修能够最大限度地保持、恢复或提高设备性能。
